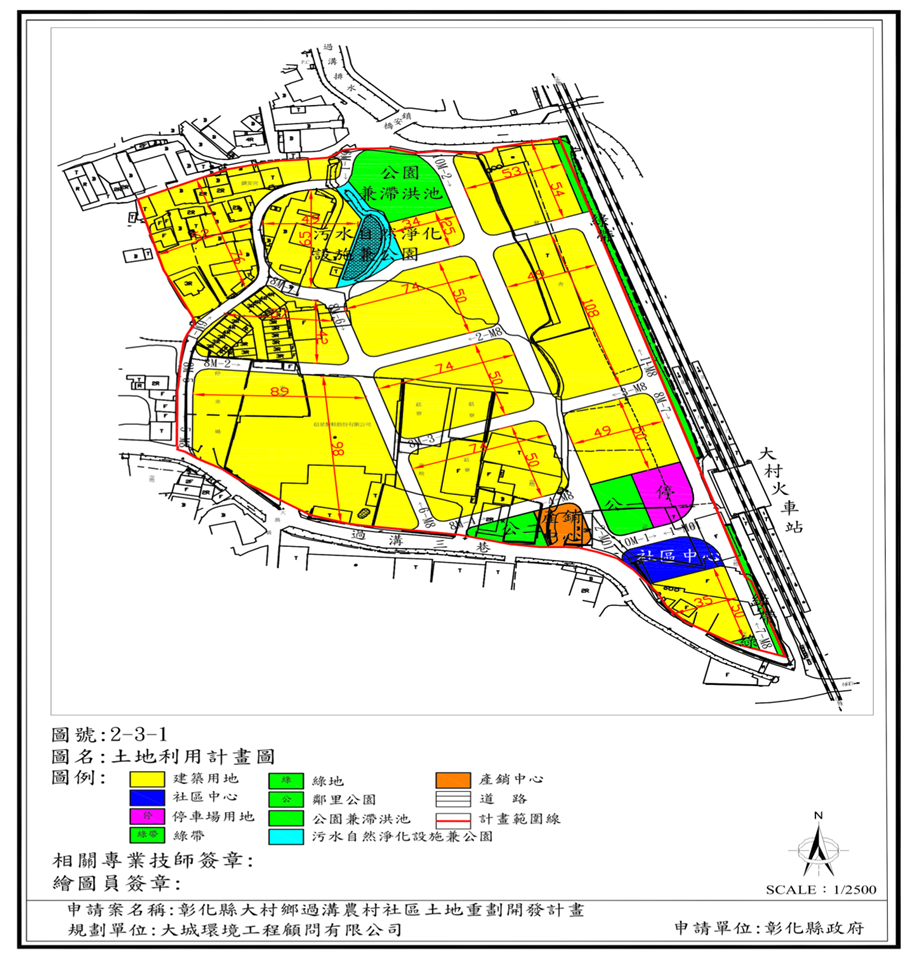

過溝農村社區土地重劃區 瀏覽人數: 86人 一、工程地點:彰化縣大村鄉。二、工程範圍:本重劃區工程範圍東起縱貫鐵路(不含);西至過溝3巷(含);南臨過溝3巷(不含)現況邊界;北以過溝排水防汛道路現況邊線為界。三、面積:6.3610公頃。四、計畫主管機關:內政部。五、主辦機關:彰化縣政府。六、各階段工作辦理情形: (一) 先期規劃作業廠商名稱:大城環境工程顧問有限公司作業期程:自95年5月25日至95年11月9日期中報告書:於95年7月18日核定期末報告書:於95年9月07日備查經費來源:全額中央補助 (二) 開發許可作業廠商名稱:大城環境工程顧問有限公司作業期程:自95年5月25日至97年5月30日環境影響說明書:於96年11月6日核定重劃計畫:於97年5月30日公告經費來源:全額中央補助 (三) 工程設計作業廠商名稱:朝泰工程顧問有限公司作業期程:自98年5月7日至98年11月2日基本設計:98年7月1日第1次審查;98年7月16日第2次審查;98年8月5日第3次審查工程預算書圖於98年11月2日備查經費來源:內政部土地重劃工程處 (四) 重劃工程監造單位:朝泰工程顧問有限公司承包廠商:政達營造工程股份有限公司作業期程:自98年12月8日至100年4月7日工程決標日期:98年12月8日工程開工日期:98年12月30日開工工程預定完工日期:99年9月25日工程實際完工日期:99年12月15日經費來源:中央全額補助 (五) 測量及地籍整理辦理機關:(自行辦理)委請彰化縣員林地政事務所辦理測量作業期程:自99年1月10日至100年8月10日土地分配草案公聽會:100年3月31日土地分配成果公告:100年8月10日經費來源:中央補助七、過溝農村社區土地重劃區重要紀事:95年06月29日 召開社區更新協進會第1次會議95年07月18日 期中簡報95年07月31日 召開社區居民說明會95年08月21日 召開社區更新協進會第3次會議95年09月07日 期末簡報95年11月09日 內政部備查先期規劃報告書96年05月28日 開發計畫書送審前說明會96年08月06日 環境影響說明書第1次審查會議96年10月08日 環境影響說明書第2次審查會議96年11月06日 公告通過環境影響說明書96年12月27日 非都市土地開發審議會議97年04月11日 非都市土地開發審議會議審查小組第2次會議97年05月30日 核定重劃開發計畫書圖98年07月01日 基本設計第1次審查會98年07月07日 召開地方說明會98年07月16日 基本設計第2次審查會98年08月05日 基本設計第3次審查會98年11月02日 同意備查工程預算書圖98年12月30日 重劃工程開工99年01月13日 環評公開說明會99年04月14日 召開社區更新協進會第4次會議99年06月21日 公告停止移轉登記99年09月16日 召開社區更新協進會第6次會議99年10月06日 召開社區更新協進會第7次會議99年12月15日 重劃工程竣工99年12月15日 召開社區更新協進會第8次會議100年1月12日 召開社區更新協進會第9次會議100年1月27日 重劃工程初驗100年3月31日 土地分配草案公聽會100年4月07日 重劃工程複驗100年5月30日 召開社區更新協進會第10次會議100年7月07日 召開社區更新協進會第11次會議100年8月10日 土地分配成果公告100年9月08日 召開社區更新協進會第12次會議100年9月09日 土地分配成果公告期滿100年9月23日 建設處召開本重劃區土地建管第1次審查會議100年11月29日 第1梯次土地交接100年11月30日 建設處召開本重劃區土地建管第2次審查會議100年12月15日 第2梯次土地交接相關連結:內政部土地重劃工程處農村社區土地重劃資訊平台
